Die Investoren des südlichen Korridors

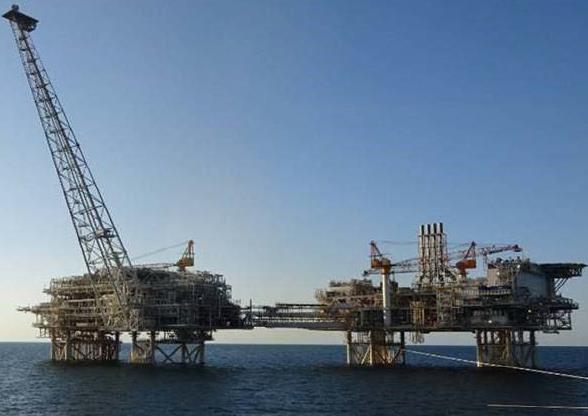

Aktueller Stand: Shah Deniz 2
- Projekt läuft nach Plan, erste kommerzielle Gaslieferungen im Jahr 2018.
- Upstream-Projekt läuft weiter schneller als geplant und die erste Phase ist zu mehr als 96% abgeschlossen
- „Sail-away“ und Installation der Quarters & Utilities und Production & Risers Decks ist abgeschlossen

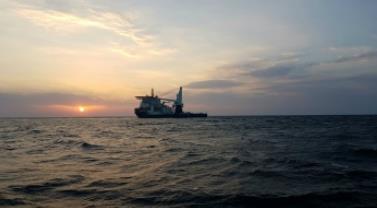

- Aufnahme des Betriebs mit dem neuen Subsea Construction Vessel Khankendi
- Offshore-Anbindung und Inbetriebnahme der Decks gehen gut voran
- Mechanisch fertiggestellt sind sowohl die Gasverarbeitungsanlangen als auch alle Onshore-Pipelines in Sangachal.

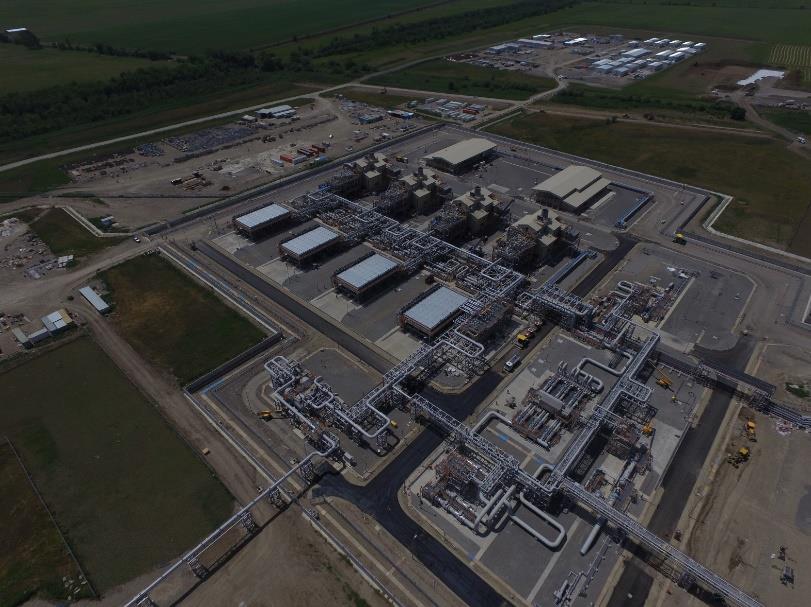

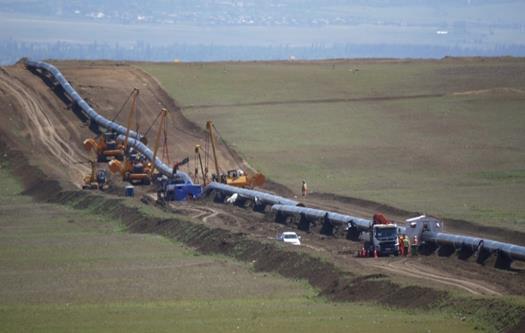

Aktueller Stand: SCPX
- Einführung von Kohlenwasserstoffen in der Messstation „Area 81“ an der Grenze zwischen Georgien und der Türkei wurde erreicht.
- Inbetriebnahme der Kompressorstation 1 läuft nach Plan, die Dichtheitsprüfung wurde abgeschlossen.
- Letzte Schweißung für den Anschluss der SCPX-Pipeline in Georgien an TANAP ist erfolgt
Aktueller Stand: TANAP
- Alle wichtigen Bauaufträge wurden vergeben
- Alle 4 Bauabschnitte (Lose) der Main Line von TANAP sind im Bau
- Bis Ende September 2017 wurden 1.663 km Hauptrohrleitung geschweißt und 1.559 km Rohr in Gräben gesenkt.
- Der Aufbau der Kompressorstationen ist im Gange.
- Ende September 2017 beträgt der Gesamtfortschritt von TANAP rund 84%
- Die Übergabe soll 2018 beginnen

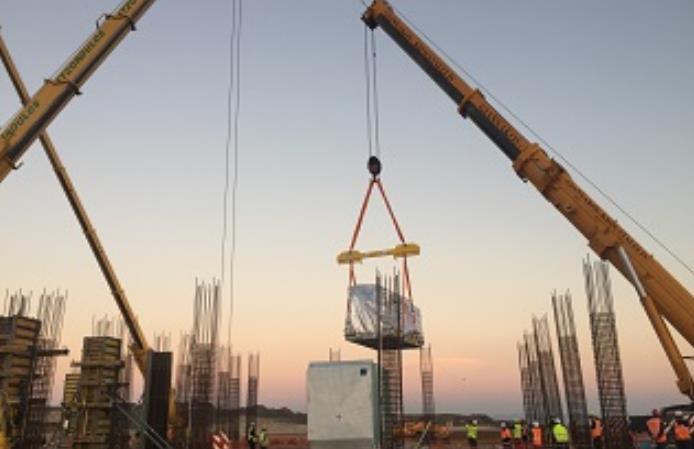

Aktueller Stand: TAP
- Der Gesamtfortschritt von TAP beträgt Ende September 2017 rund 58%

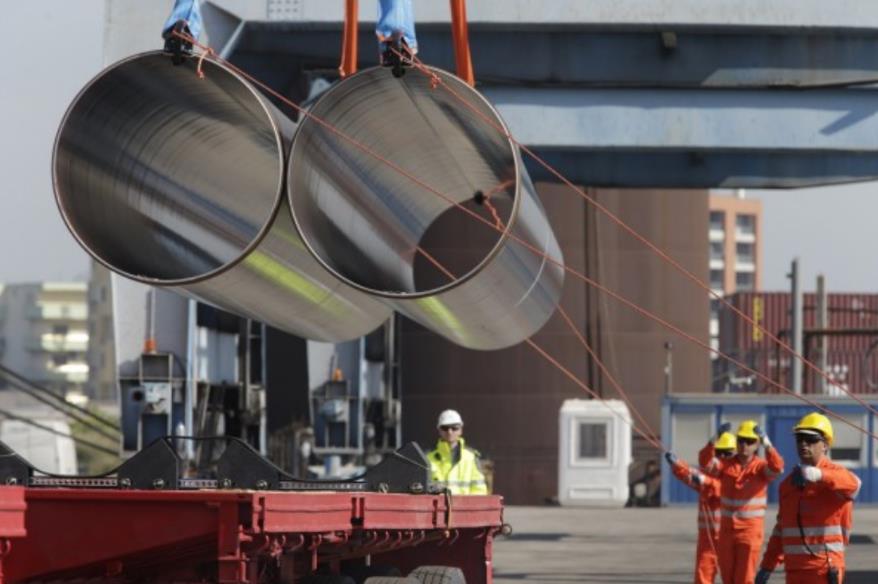

- Im Oktober 17 traf die letzte Lieferung von Stahlrohren ein, und damit die endgültige Lieferung aller Leitungsrohre an die Gastländer von TAP
- Schweißarbeiten in Griechenland und Albanien kommen gut voran
- Im Oktober 17 wurde der erste Turbinenkompressor an den Standort in Griechenland geliefert.
- Der Genehmigungsprozess in Italien schreitet voran
